Θεματική ενότητα: Έδαφος, κίνδυνοι και δίκτυα
Δίκτυα σε απομακρυσμένο ελληνικό ακίνητο: ρεύμα, νερό και διαδίκτυο

Σε αυτή τη σελίδα
Ένας στύλος, αγωγός ή χάρτης κάλυψης είναι ένδειξη. Δεν είναι προσφορά, νόμιμη διαδρομή ή ημερομηνία σύνδεσης.
Ο οδηγός είναι προκαταρκτικός έλεγχος για ερώτημα κόστους ή χρόνου, όχι νομική, τοπογραφική, τεχνική ή φορολογική συμβουλή· δείτε τα πλήρη όρια πριν βασιστείτε σε αυτόν.
«Ρεύμα και νερό κοντά» είναι η φράση που βλέπει συχνότερα ο αγοραστής απομακρυσμένου ακινήτου, και πίσω της κρύβονται τέσσερα ερωτήματα που η αγγελία δεν απαντά μαζί: αν η ένδειξη υπάρχει πράγματι και είναι πρόσφατη, ποιος φορέας τη λειτουργεί, αν το ίδιο το ακίνητο μπορεί να συνδεθεί νόμιμα και τεχνικά, και πόσο θα κοστίσει η διαδρομή σε έργο και χρόνο. Χωρίς την σελίδα πρόσβασης τα ερωτήματα μένουν μισά, γιατί αγωγός μέσα από γειτονική ιδιοκτησία και δημόσια νόμιμη σύνδεση δεν είναι το ίδιο πράγμα.

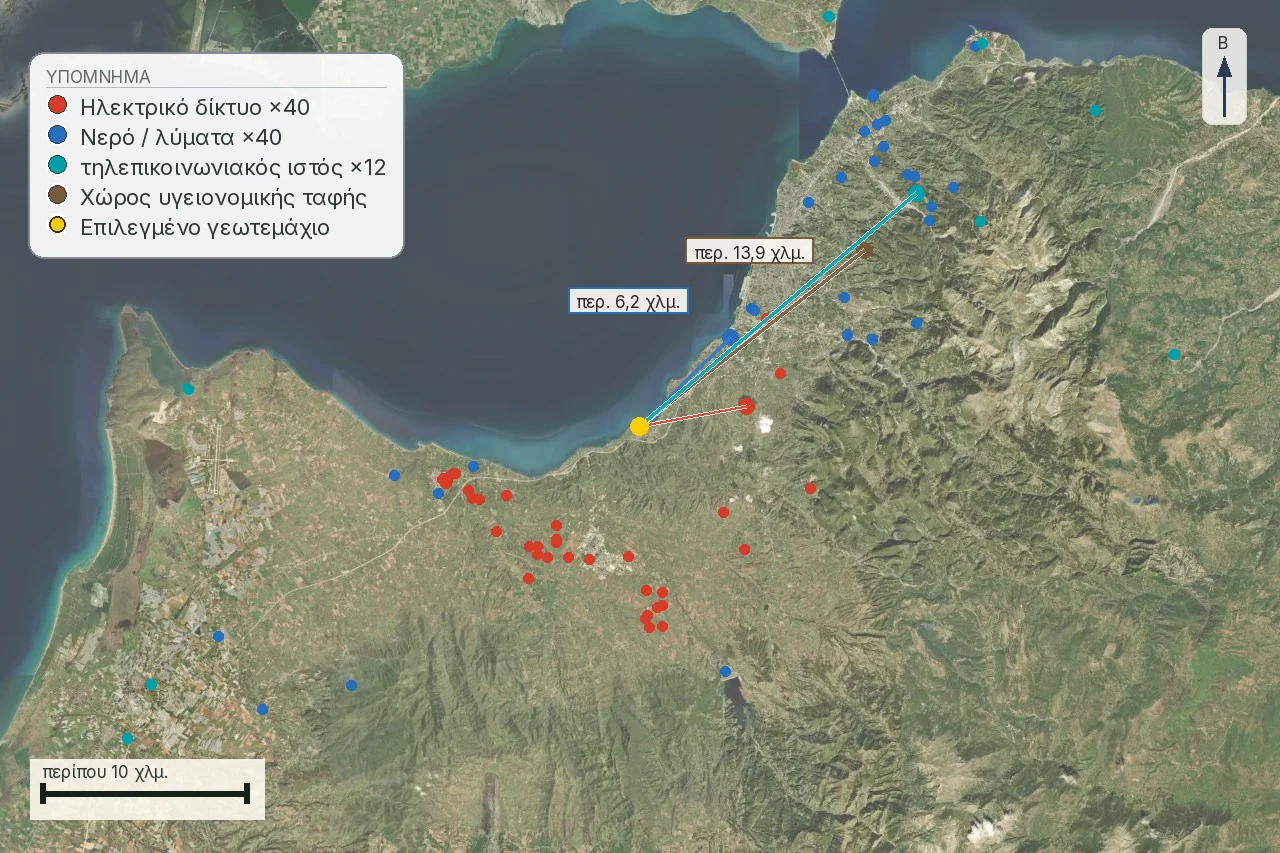

Παράδειγμα γεωτεμαχίου: Στο γεωτεμάχιο του Πόρου Λευκάδας, η μετρημένη έκταση είναι 41.307 m² με μέση κλίση 28,6%. Ο πλησιέστερος χαρτογραφημένος δρόμος απέχει 10 μ., αλλά είναι χωματόδρομος-ίχνος, όχι αναγνωρισμένη οδός. Η απόσταση δεν αποδεικνύει πρόσωπο ούτε διαδρομή δικτύου, επομένως χρειάζεται απάντηση του φορέα και επαγγελματικός έλεγχος για διέλευση ή δουλεία.
Η ασφαλής διαδικασία βλέπει κάθε δίκτυο ως αλυσίδα με διαφορετικό υπεύθυνο. Πρώτα ταυτοποιείται το ακίνητο και η χρήση. Μετά ονομάζεται φορέας ή δήμος, διαδρομή και στάδιο. Στη συνέχεια ζητείται γραπτή απάντηση ή η επίσημη διαδικασία αίτησης. Το κόστος και ο χρόνος εξετάζονται αφού υπάρχει αυτό το ίχνος. Ο προέλεγχος οργανώνει τη χωρική ένδειξη, δεν παρακάμπτει την απόφαση του φορέα.

Για το ρεύμα υπάρχει σαφέστερη δημόσια διαδικασία. Ο ΔΕΔΔΗΕ περιγράφει νέα σύνδεση με αρχική αίτηση και δικαιολογητικά, τεχνική μελέτη και προσφορά συμμετοχής, πληρωμή και σύμβαση, κατασκευή νέας παροχής, έγγραφα ενεργοποίησης και ενεργοποίηση. Γι’ αυτό ένας στύλος ή γραμμή στον χάρτη δεν είναι απάντηση. Είναι μόνο το προηγούμενο χωρικό πλαίσιο.
Γιατί «κοντά στα δίκτυα» δεν είναι αποτέλεσμα σύνδεσης
Η απόσταση είναι μόνο μία μεταβλητή. Η διαδρομή μπορεί να περνά από δρόμο, ρέμα, προστατευόμενη ζώνη ή ιδιωτική γη. Το δίκτυο μπορεί να μην έχει δυναμικότητα, να χρειάζεται ενίσχυση ή να ανήκει σε άλλη κατηγορία τάσης ή πίεσης. Το ακίνητο μπορεί να μην έχει τα έγγραφα ή τη νόμιμη κατάσταση που απαιτούνται για νέα παροχή. Μπορεί επίσης να χρειάζονται εσωτερικές εγκαταστάσεις, θέση μετρητή, αντλία, λύση λυμάτων ή τηλεπικοινωνιακός εξοπλισμός.
Ακόμη και όταν ο χάρτης είναι σωστός, χρειάζεται η έννοια της ένδειξης. Γραμμή υψηλής τάσης δεν είναι παροχή χαμηλής τάσης για σπίτι. Κύριος αγωγός νερού δεν είναι παροχή προς το γεωτεμάχιο. Πολύγωνο οπτικής ίνας δεν είναι ραντεβού εγκατάστασης ή έτοιμος ακροδέκτης. Ένα ερμάριο στην άκρη δρόμου μπορεί να εξυπηρετεί άλλη κατεύθυνση.
Η σωστή ερώτηση είναι συγκεκριμένη: «Μπορεί ο φορέας να επιβεβαιώσει υπηρεσία στη συγκεκριμένη διεύθυνση ή στο συγκεκριμένο γεωτεμάχιο για τη δηλωμένη χρήση και ποια έγγραφα και έργα απαιτούνται;». Η απάντηση πρέπει να αποθηκευτεί με ημερομηνία. Αν ο φορέας απαντά μόνο μετά από τυπική αίτηση, αυτό είναι το επόμενο στάδιο και πρέπει να γραφτεί έτσι.
Ρεύμα: ακολουθήστε τα στάδια του ΔΕΔΔΗΕ
Η επίσημη σελίδα του ΔΕΔΔΗΕ περιγράφει διαδοχικά την αρχική αίτηση και τα δικαιολογητικά για τεχνική μελέτη, τη μελέτη του φορέα και την προσφορά συμμετοχής, την πληρωμή και τη σύμβαση, την κατασκευή νέας παροχής, την υποβολή εγγράφων ενεργοποίησης και την ενεργοποίηση. Αυτό είναι χρήσιμο γιατί δείχνει τι δεν περιέχει ένας χάρτης: μελέτη, προσφορά, έργο και όρους ενεργοποίησης.
Η σελίδα αναφέρει επίσης, όπου απαιτείται, βεβαίωση σύνδεσης με δίκτυα κοινής ωφέλειας από το σύστημα e-Άδειες του ΤΕΕ μέσω μηχανικού επιλογής του πελάτη. Η αναφορά δεν πρέπει να το απλοποιεί σε «υπάρχει ρεύμα». Πρέπει να ρωτά σε ποιο από τα δημοσιευμένα στάδια βρίσκεται η υπόθεση και ποιο έγγραφο το αποδεικνύει.
Για άδειο γήπεδο ρωτήστε αν η παροχή αφορά εργοταξιακή ή μόνιμη χρήση και ποια πιστοποιητικά απαιτούνται. Για υφιστάμενο σπίτι ζητήστε αριθμό παροχής, λογαριασμούς, κατάσταση μετρητή και τυχόν αίτημα αλλαγής. Κοντινός στύλος δεν απαντά σε καμία από τις δύο ερωτήσεις.
Το τέλος που ταξιδεύει μαζί με τον μετρητή: ΤΑΠ
Στην Ελλάδα ο μετρητής ρεύματος δεν κουβαλάει μόνο κιλοβατώρες. Το Τέλος Ακίνητης Περιουσίας (ΤΑΠ), 0,25‰ έως 0,35‰ επί της τιμής ζώνης, ορίζεται με απόφαση δημοτικού συμβουλίου (άρθρο 24 ν. 2130/1993) και ιστορικά συνεισπράττεται από τον πάροχο ρεύματος σε δόσεις ίσες με τους λογαριασμούς. Ο κάτοχος μετρητή το πληρώνει μαζί με το ρεύμα, χωρίς χωριστή αίτηση· όσα ακίνητα μένουν εκτός δικτύου, ο δήμος τα βεβαιώνει με χωριστό κατάλογο.
Για γυμνό εκτός σχεδίου γήπεδο χωρίς κτίσμα το πρακτικό συμπέρασμα είναι ότι μένει εκτός ΤΑΠ, αφού η βάση υπολογισμού είναι η αξία του κτίσματος και διπλάσιας έκτασης γύρω του· χωρίς κτίσμα δεν υπάρχει τι να υπολογιστεί. Πρόκειται για πρακτική ανάγνωση του νόμου και χρειάζεται επιβεβαίωση από τον δήμο πριν στηριχθεί σε αυτήν κάποια απόφαση.
Ό,τι είναι βέβαιο: τη βεβαίωση περί μη οφειλής ΤΑΠ την εκδίδει η υπηρεσία εσόδων του δήμου, δωρεάν, μέσα σε πέντε ημέρες από τα ηλεκτρονικά στοιχεία που ήδη τηρεί, με ισχύ ενός έτους από την έκδοση· χωρίς αυτήν το συμβόλαιο είναι άκυρο (παρ. 18 άρθρου 24 ν. 2130/1993). Ζητήστε την νωρίς αν το ακίνητο έχει ήδη ενεργό μετρητή και ξαναρωτήστε τον δήμο αν αλλάξει η υπόθεση πριν από την υπογραφή.
Το αν το τέλος συνεχίζει να εισπράττεται μέσω του λογαριασμού ρεύματος δεν επιβεβαιώνεται το 2026 από νομοθετικό κείμενο, αλλά μόνο από δημοσιογραφικές αναφορές. Ρωτήστε τον δήμο απευθείας πριν υποθέσετε τον σημερινό μηχανισμό είσπραξης.
Κάτοικος μπορεί να ζητήσει τη βεβαίωση μέσω του tap.gov.gr ή να απευθυνθεί στο γκισέ εσόδων του δήμου. Η ηλεκτρονική διαδρομή και η επίσκεψη στο δήμο είναι τρόποι υποβολής του αιτήματος· ο δήμος παραμένει ο εκδότης της δωρεάν βεβαίωσης.
Νερό και αποχέτευση είναι ερωτήματα φορέα
Δεν υπάρχει μία εθνική απάντηση στο «υπάρχει νερό κοντά». Η υπηρεσία μπορεί να ανήκει σε δήμο, εταιρεία ύδρευσης, οργανισμό αποχέτευσης ή άλλο αρμόδιο φορέα. Το δημοσιευμένο υλικό της ΕΥΔΑΠ δείχνει γιατί η διαδρομή και η στάθμη μετρούν: αποχέτευση μπορεί να λειτουργεί με βαρύτητα, αντλιοστάσια και αγωγούς υπό πίεση, ενώ η σύνδεση γίνεται μέσω της αρμόδιας υπηρεσίας. Το παράδειγμα αφορά την περιοχή ΕΥΔΑΠ. Δεν τεκμηριώνει υπηρεσία σε άλλη περιοχή.
Για νερό ρωτήστε ποιος εκδίδει την παροχή, αν η διεύθυνση καλύπτεται, πού βρίσκεται το σημείο σύνδεσης, αν υπάρχει μετρητής και αν απαιτείται επέκταση ή ιδιωτική διαδρομή. Για αποχέτευση ρωτήστε αν το δίκτυο λειτουργεί στο ακίνητο, αν υπάρχει νόμιμη σύνδεση, ποιο πιστοποιητικό την αποδεικνύει και ποια προσωρινή λύση λυμάτων είναι νόμιμη. Διαβάστε και τον οδηγό λυμάτων.
Γεώτρηση, δεξαμενή ή βόθρος δεν είναι σύνδεση δημόσιου δικτύου. Έχουν δικές τους άδειες, τεχνικές, περιβαλλοντικές και συντηρητικές απαιτήσεις. Η αναφορά μπορεί να πει ότι δεν βρέθηκε δημόσια ένδειξη και να ορίσει τον φορέα ή έγγραφο που πρέπει να ζητηθεί. Δεν πρέπει να γράψει «έτοιμο» από φωτογραφία.
Διαδίκτυο: κάλυψη δεν σημαίνει εγκατάσταση
Ο επίσημος Χάρτης Ευρυζωνικότητας και Μητρώο Δικτύων εμφανίζει σταθερή και κινητή κάλυψη και επιτρέπει αναζήτηση με διεύθυνση. Είναι χρήσιμος πρώτος έλεγχος για απομακρυσμένο ακίνητο, ειδικά για τηλεργασία ή μίσθωση. Η κάλυψη όμως είναι χωρική ή δηλωμένη πληροφορία παρόχου. Δεν αποδεικνύει ότι τεχνικός εγκαθιστά στο κτίριο, ότι η διαδρομή φτάνει σε ιδιωτική πύλη, ότι υπάρχει εσωτερική καλωδίωση ή ότι θα επιτευχθεί η αναγραφόμενη ταχύτητα.
Καταγράψτε την τεχνολογία: οπτική ίνα, χαλκό, σταθερή ασύρματη ή κινητή. Καταγράψτε τη διεύθυνση και την ημερομηνία. Ζητήστε από πάροχο διαθεσιμότητα, κόστος εγκατάστασης, εξοπλισμό, σύμβαση, αναμενόμενη ταχύτητα και αν η απάντηση αφορά ακριβώς το κτίριο. Σε άδειο γήπεδο η διεύθυνση μπορεί να μην αντιστοιχεί στο μελλοντικό σπίτι.
Η κινητή κάλυψη έχει άλλη αβεβαιότητα. Ανάγλυφο, υλικά κτιρίου, θέση κεραίας και φόρτος δικτύου επηρεάζουν το εσωτερικό αποτέλεσμα. Η κυψέλη χάρτη δεν είναι μέτρηση στο δωμάτιο εργασίας. Χρησιμοποιήστε την ως λόγο για δοκιμή ή απάντηση παρόχου.
Πώς χρησιμοποιούνται OSM και ορατά επίπεδα
Το OpenStreetMap μπορεί να δείξει ορατούς δρόμους, κτίρια, στοιχεία ρεύματος, νερά και υπηρεσίες. Ο επίσημος οδηγός αναφοράς εξηγεί ότι τα δεδομένα διατίθενται με ODbL και χρειάζονται αναφορά, ενώ τα παράγωγα δεδομένα μπορεί να έχουν υποχρεώσεις share-alike. Αυτό είναι κανόνας άδειας και προειδοποίηση ποιότητας. Το OSM δεν αποδεικνύει ότι δρόμος είναι νόμιμος, ότι δίκτυο λειτουργεί ή ότι μία γραμμή ανήκει στον απαιτούμενο φορέα.
Κρατήστε το OSM χωριστά από την απάντηση παρόχου. Η λεζάντα μπορεί να λέει «ορατό στοιχείο OSM, ημερομηνία πρόσβασης» και ο περιορισμός «δεν αποδεικνύει νόμιμη πρόσβαση ή σύνδεση». Μην σχεδιάσετε πολύχρωμη διαδρομή από στύλο στο γήπεδο και την κάνετε να μοιάζει με εγκεκριμένη μελέτη. Αν είναι ενδεικτική, γράψτε το καθαρά.
Σε πληρωμένη αναφορά κρατήστε URL, κείμενο αναφοράς και ημερομηνία μαζί με το οπτικό. Μην αντιγράφετε χάρτη παρόχου σε PDF επειδή εμφανίζεται σε φυλλομετρητή. Όταν τα δικαιώματα είναι ασαφή, χρησιμοποιήστε δικό σας διάγραμμα και σύνδεσμο στην επίσημη υπηρεσία.
Έγγραφα που προχωρούν το ερώτημα
Ο φάκελος διαφέρει ανά δίκτυο, αλλά ο αγοραστής μπορεί να ζητήσει διεύθυνση ή στοιχεία γεωτεμαχίου, τίτλο και τοπογραφικό, οικοδομική άδεια όπου χρειάζεται, αριθμό παροχής και λογαριασμούς, αλληλογραφία φορέα, προσφορά σύνδεσης, αποδεικτικό πληρωμής, σύμβαση, στοιχεία μετρητή και κάθε δουλεία ή συναίνεση διαδρομής. Οι δηλώσεις του πωλητή να μένουν ξεχωριστές από τα έγγραφα φορέα.
Για νέα παροχή ρεύματος η τεχνική μελέτη και η προσφορά του ΔΕΔΔΗΕ είναι κεντρικά. Για αποχέτευση ζητήστε πιστοποιητικό νόμιμης σύνδεσης ή γραπτή επιβεβαίωση του αρμόδιου φορέα. Για διαδίκτυο κρατήστε τον έλεγχο διεύθυνσης και την απάντηση παρόχου. Ένας παλιός λογαριασμός δείχνει υπηρεσία σε κτίριο. Δεν τεκμηριώνει δυνατότητα νέας επέκτασης.
Αν ο πωλητής δίνει μόνο φωτογραφία στύλου, σωλήνα ή δρομολογητή, γράψτε «μόνο οπτικός ισχυρισμός». Είναι χρήσιμο στοιχείο αλλά όχι μητρώο. Αν χρειάζεται ιδιωτική δουλεία, ο δικηγόρος πρέπει να ελέγξει διατύπωση, καταχώριση και διαδρομή. Φυσική δυνατότητα δεν σημαίνει δικαίωμα εγκατάστασης και συντήρησης.
| ΑΠΟΔΕΙΚΤΙΚΟ | ΣΤΗΡΙΖΕΙ | ΔΕΝ ΑΠΟΔΕΙΚΝΥΕΙ |
|---|---|---|
| Χωρική ένδειξη | Κοντινό πλαίσιο και ερώτημα | Δυναμικότητα ή δικαίωμα |
| Υφιστάμενος λογαριασμός | Παλαιά υπηρεσία σε παροχή | Νέα υπηρεσία στο γήπεδο |
| Προσφορά σύνδεσης | Στάδιο διαδρομής/κόστους του φορέα | Ολοκληρωμένη ενεργοποίηση |
| Απάντηση παρόχου | Διαθεσιμότητα με παραδοχές | Μόνιμη απόδοση |
Κόστος και χρόνος: ζητήστε απάντηση φορέα
Μην υπολογίζετε κόστος σύνδεσης μόνο από μέτρα. Μετρούν διαδρομή, κατηγορία δικτύου, διασταυρώσεις, δικαιώματα γης, μελέτη, συμμετοχή, κατασκευή και εσωτερικά έργα. Ο ΔΕΔΔΗΕ αναφέρει τεχνική μελέτη και προσφορά συμμετοχής, άρα το ποσό αποκτά νόημα όταν υπάρχει απάντηση φορέα. Πριν από αυτό, «κόστος μη προσδιορισμένο» είναι σωστό αποτέλεσμα.
Το ίδιο ισχύει για χρόνο. Η φράση «θα γίνει σε δύο εβδομάδες» δεν είναι στάδιο φορέα. Ρωτήστε αν κατατέθηκε αίτηση, αν ολοκληρώθηκε μελέτη, αν εκδόθηκε και πληρώθηκε προσφορά, αν προγραμματίστηκαν έργα και αν μένουν έγγραφα ενεργοποίησης. Ακίνητο με πληρωμένη προσφορά δεν είναι ίδιο με ενεργό μετρητή.
Νερό, λύματα και διαδίκτυο έχουν δικούς τους τοπικούς χρόνους. Μην αντιγράψετε τα στάδια του ΔΕΔΔΗΕ σε άλλο σύστημα. Ονομάστε τον τοπικό φορέα και κρατήστε την απάντηση που έδωσε. Αν δεν υπάρχει απάντηση, η λίστα ελέγχου λέει ποιον πρέπει να καλέσει ο αγοραστής.
Η αυτονομία είναι χωριστός φάκελος
Τα απομακρυσμένα ακίνητα συχνά μετακινούν την ερώτηση από «σύνδεση» σε «εναλλακτικό σύστημα». Φωτοβολταϊκά, μπαταρίες, δεξαμενές, γεωτρήσεις, βόθροι, δορυφορικό διαδίκτυο και γεννήτριες μπορεί να είναι λύσεις, αλλά έχουν δικό τους σχεδιασμό, άδειες, συντήρηση, πρόσβαση και λειτουργικό κόστος. Δεν είναι τρόπος να σημειωθεί το δημόσιο δίκτυο ως διαθέσιμο.
Για λύματα ρωτήστε μηχανικό και αρχή ποια λύση είναι νόμιμη για τη χρήση και τη θέση. Για νερό ρωτήστε πηγή, ποιότητα, αποθήκευση και εποχικότητα. Για ρεύμα ρωτήστε φορτίο, εφεδρεία, εγκρίσεις και ασφάλεια. Για σύνδεση ρωτήστε εξοπλισμό και όρους. Η λέξη «αυτόνομο» στην αγγελία περιγράφει αντικείμενο μελέτης. Το αποτέλεσμα χρειάζεται τεκμήρια.
Χωρίστε κεφαλαιουχικό από λειτουργικό κόστος. Ιδιωτική τάφρος, αντλία ή μπαταρία είναι έργο αρχικής δαπάνης. Εκκένωση, καύσιμο, συντήρηση και αντικατάσταση επαναλαμβάνονται. Η απόφαση χρειάζεται και τα δύο.
Πύλες απόφασης πριν από προκαταβολή
Πρώτη πύλη είναι η ταυτότητα: διεύθυνση, τοπογραφικό, τίτλος και χρήση αναφέρονται στο ίδιο σημείο; Δεύτερη είναι ο φορέας: ποιος λειτουργεί την υπηρεσία; Τρίτη είναι το στάδιο: ένδειξη χάρτη, αίτηση, μελέτη, προσφορά, κατασκευή ή ενεργοποίηση; Τέταρτη είναι η διαδρομή: χρειάζονται δουλεία, διέλευση, εκσκαφή ή ιδιωτικά έργα; Πέμπτη είναι κόστος και χρόνος: ποιος τα έγραψε;
Παύστε αν ο πωλητής στηρίζεται μόνο στο «κοντά», αν λογαριασμός αφορά άλλο κτίριο, αν χάρτης κάλυψης παρουσιάζεται σαν εγκατάσταση, αν η διαδρομή περνά από γη χωρίς δικαίωμα ή αν η χρήση εξαρτάται από δίκτυο χωρίς γραπτό επόμενο βήμα. Η παύση αφήνει ανοιχτό το ενδεχόμενο σύνδεσης. Προστατεύει πριν το ερώτημα γίνει ελέγξιμο.
Προχωρήστε σε αίτηση ή τεχνικό έλεγχο όταν η ταυτότητα είναι συνεπής και ο αγοραστής μπορεί να δώσει τα απαιτούμενα έγγραφα. Βάλτε τις κρίσιμες παραδοχές στη νομική διαδικασία. Η λίστα αγοράς πρέπει να έχει την πύλη μέσων δίπλα σε τίτλο, δρόμο και οικοδομησιμότητα.
Τι δεν επιβεβαιώνει ο χάρτης ή η πύλη
Ορατή γραμμή ρεύματος δεν επιβεβαιώνει δυναμικότητα, νόμιμη σύνδεση, μετρητή, κόστος, έργο ή ενεργοποίηση. Αγωγός νερού δεν επιβεβαιώνει περιοχή υπηρεσίας, πίεση, μετρητή, ποιότητα ή ιδιωτική διαδρομή. Χάρτης αποχέτευσης δεν επιβεβαιώνει νόμιμη παροχή. Πολύγωνο ευρυζωνικότητας δεν επιβεβαιώνει εγκατάσταση, εσωτερικό σήμα, ταχύτητα ή σύμβαση.
Κανένα στοιχείο δικτύου δεν επιβεβαιώνει τίτλο, νομιμότητα κτιρίου, άδεια, δρόμο, δουλεία, κόστος κατασκευής ή ασφαλή αγορά. Ιστότοπος φορέα δεν είναι κατ’ ανάγκη πιστοποιητικό. Στιγμιότυπο δεν είναι υπογεγραμμένη προσφορά. Η ημερομηνία έχει σημασία, αλλά δεν δημιουργεί δέσμευση.
Αν η πηγή αποτύχει, γράψτε ακριβώς: «δεν ανακτήθηκε αποτέλεσμα φορέα», «η διεύθυνση δεν αναγνωρίστηκε», «η κάλυψη φαίνεται αλλά η εγκατάσταση δεν επιβεβαιώθηκε» ή «δεν βρέθηκε δημόσια ένδειξη σύνδεσης». Μην τα συμπτύξετε σε «δεν υπάρχει διαθέσιμη υπηρεσία» ή «η υπηρεσία είναι διαθέσιμη».
Λίστα ελλιπών δεδομένων
- Ακριβής διεύθυνση, όριο και χρήση.
- Ονομασμένος φορέας ρεύματος, νερού, λυμάτων και διαδικτύου.
- Πηγή, επίπεδο, τεχνολογία, ημερομηνία και αναφορά.
- Αριθμός παροχής, μετρητής, λογαριασμοί ή πιστοποιητικό.
- Αίτηση, μελέτη, προσφορά, σύμβαση ή στάδιο ενεργοποίησης ΔΕΔΔΗΕ.
- Απάντηση φορέα νερού/λυμάτων και νόμιμη σύνδεση.
- Απάντηση παρόχου για εγκατάσταση στο ακριβές κτίριο.
- Διαδρομή, δουλεία, διέλευση, εκσκαφή και ιδιωτική συντήρηση.
- Αρχικό και επαναλαμβανόμενο κόστος με σήμανση βεβαιωμένου ή άγνωστου.
Ερωτήσεις προς φορείς και επαγγελματίες
- Ποιος είναι ο αρμόδιος φορέας για τη συγκεκριμένη διεύθυνση;
- Είναι η χωρική ένδειξη το σωστό είδος δικτύου για τη χρήση;
- Ποια τυπική αίτηση και ποια δικαιολογητικά απαιτούνται;
- Έχει εκδοθεί τεχνική μελέτη ή γραπτή προσφορά;
- Περνά η διαδρομή από δημόσια ή ιδιωτική γη και ποιο δικαίωμα χρειάζεται;
- Ποιο κόστος είναι επιβεβαιωμένο;
- Για νερό και λύματα, ποιο έγγραφο αποδεικνύει νόμιμη σύνδεση;
- Για διαδίκτυο, αφορά η απάντηση το μελλοντικό κτίριο και όχι μόνο κοντινή διεύθυνση;
- Ποιος μηχανικός ή δικηγόρος ελέγχει τη διαδρομή και τη δουλεία;
Διαδικασία αγοραστή από αγγελία έως απόφαση
Στην αγγελία: αποθηκεύστε το κείμενο και σημειώστε «μη επαληθευμένο» κάθε φράση για δίκτυα. Στον χάρτη: εντοπίστε ορατά στοιχεία και επίσημη κάλυψη με πηγή και ημερομηνία. Στα έγγραφα: συλλέξτε αριθμούς παροχής, λογαριασμούς, απαντήσεις φορέων, τοπογραφικό και δικαιώματα διαδρομής. Στον επαγγελματία: δώστε ίδιο όριο και ίδια χρήση.
Πριν από προκαταβολή: ζητήστε γραπτό επόμενο βήμα για κάθε δίκτυο που χρειάζεται το έργο. Μπορεί να είναι αίτηση ΔΕΔΔΗΕ, τεχνική μελέτη, απάντηση ύδρευσης, λύση λυμάτων ή επιβεβαίωση διαδικτύου. Πριν από κατασκευή: επανελέγξτε αν άλλαξαν κτίριο, διαδρομή, πάροχος ή χρήση. Ακίνητο δεν είναι έτοιμο επειδή κάποτε φάνηκε στύλος.
Για να μείνει ο φάκελος χρήσιμος, σημειώστε σε κάθε έγγραφο ποια διεύθυνση, ποιο όριο και ποια προβλεπόμενη χρήση αφορά. Ένας λογαριασμός παλιάς κατοικίας, μια απάντηση για γειτονικό δρόμο και ένας χάρτης για ολόκληρο τον οικισμό δεν πρέπει να συγχωνεύονται. Αν η αίτηση αφορά μελλοντικό κτίσμα, κρατήστε χωριστά το σημερινό γεγονός από την υπόθεση του έργου. Έτσι ο μηχανικός και ο δικηγόρος μπορούν να ελέγξουν την ίδια ακολουθία χωρίς να κυνηγούν διαφορετικές εκδοχές.
Ξεχωρίστε την υφιστάμενη παροχή από το νέο αίτημα. Ένας ενεργός μετρητής και ένας πρόσφατος λογαριασμός αποδεικνύουν υπηρεσία σε συγκεκριμένο σημείο. Δεν αποδεικνύουν ότι η παροχή μπορεί να μετακινηθεί, να αυξηθεί ή να εξυπηρετήσει νέο κτίσμα. Για νέα ηλεκτροδότηση ζητήστε τον αριθμό αίτησης, την τεχνική μελέτη, την προσφορά συμμετοχής, την υπογεγραμμένη σύμβαση και το στάδιο εργασιών. Αν κάποιο στάδιο λείπει, η αναφορά πρέπει να το χαρακτηρίζει «μη επιβεβαιωμένο» και να συνδέει την προκαταβολή με το επόμενο έγγραφο. Προφορική ημερομηνία δεν αρκεί.
Στο νερό και στα λύματα οι εξαιρέσεις είναι τοπικές. Άλλος δήμος μπορεί να συνεργάζεται με ΔΕΥΑ, άλλος φορέας να έχει διαφορετικό κανονισμό και ένα δίκτυο να βρίσκεται κοντά αλλά να μην μπορεί να λειτουργήσει με τη στάθμη, την πίεση ή τη δυναμικότητα του συγκεκριμένου γηπέδου. Ρωτήστε ποιος εκδίδει τη βεβαίωση, πού είναι το σημείο σύνδεσης, αν απαιτείται αντλία ή διέλευση από ιδιωτική γη και ποια προσωρινή λύση λυμάτων επιτρέπεται μέχρι την ολοκλήρωση.
Για το διαδίκτυο καταγράψτε την τεχνολογία μαζί με τη λέξη «κάλυψη». Ίνα, χαλκός, σταθερή ασύρματη και κινητή υπηρεσία έχουν διαφορετικό τελευταίο τμήμα, εξοπλισμό και ευαισθησία σε εσωτερική θέση, ανάγλυφο ή φόρτο. Ζητήστε από τον πάροχο απάντηση για το ακριβές κτίριο, το κόστος εγκατάστασης, τον απαιτούμενο εξοπλισμό, την ελάχιστη προσδοκώμενη υπηρεσία και το τι συμβαίνει αν η διεύθυνση αφορά σήμερα μόνο άδειο γήπεδο.
Ο μηχανικός πρέπει να ελέγξει αν η προτεινόμενη χάραξη περνά από δρόμο, ρέμα, προστατευμένη ζώνη ή ξένη ιδιοκτησία και αν χρειάζεται άδεια εκσκαφής, δουλεία ή ιδιωτική συντήρηση. Ο δικηγόρος πρέπει να ελέγξει το δικαίωμα διέλευσης, τη διάρκεια και το ποιος πληρώνει βλάβες και επεκτάσεις. Αν το έργο εξαρτάται από δίκτυο που δεν έχει γραπτή προσφορά ή απάντηση φορέα, η συνέπεια πρέπει να εμφανίζεται στην απόφαση ως αναβλητική προϋπόθεση ή ως ανεξάρτητο κόστος. Δεν πρέπει να κρυφτεί στην τιμή του οικοπέδου.
Το σωστό συμπέρασμα είναι υπό όρους: τα δημόσια στοιχεία δημιουργούν ερώτημα προς φορέα, αλλά η σύνδεση επιβεβαιώνεται μόνο στο στάδιο που ο φορέας έχει γράψει. Αυτό προστατεύει τον αγοραστή και δίνει στον πωλητή δίκαιο τρόπο να αποδείξει τον ισχυρισμό.
| ΕΠΟΜΕΝΟ ΒΗΜΑ | ΖΗΤΗΣΤΕ | ΥΠΕΥΘΥΝΟΣ |
|---|---|---|
| Ρεύμα | Στάδιο ΔΕΔΔΗΕ και γραπτή προσφορά | Φορέας/μηχανικός |
| Νερό | Περιοχή υπηρεσίας και απάντηση σύνδεσης | Φορέας ύδρευσης |
| Λύματα | Νόμιμη σύνδεση ή νόμιμος σχεδιασμός | Αρχή/μηχανικός |
| Διαδίκτυο | Διαθεσιμότητα στο ακριβές κτίριο | Πάροχος |
Η εγγύτητα είναι χρήσιμη μόνο όταν μετατρέπεται σε αίτηση. Αν ο χάρτης δείχνει στύλο, ο αγοραστής ξέρει ποιον φορέα να ρωτήσει. Αν δείχνει κάλυψη, ξέρει ποιον πάροχο να καλέσει. Αν δείχνει αγωγό, ξέρει ποιο πιστοποιητικό να ζητήσει. Η ένδειξη ανοίγει την επόμενη ερώτηση. Δεν αποτελεί υπόσχεση του παρόχου.
Κρατήστε στιγμιότυπο μόνο όταν η άδεια, η αναφορά και η ανωνυμοποίηση είναι καθαρές. Διαφορετικά χρησιμοποιήστε δικό σας διάγραμμα και σύνδεσμο στην επίσημη υπηρεσία. Ένα έντιμο διάγραμμα είναι καλύτερο από χάρτη που φαίνεται επίσημος αλλά δεν μπορεί να αναδιανεμηθεί.
Για κάθε δίκτυο ισχύει η ίδια αρχή με άλλο φορέα: ρεύμα ΔΕΔΔΗΕ, νερό και λύματα δήμος ή εταιρεία, διαδίκτυο πάροχος. Μην μεταφέρετε το στάδιο του ενός στον άλλο. Η διαφορετική διαδικασία είναι μέρος του κινδύνου.
Αναφορά που αφήνει «άγνωστο κόστος» μπορεί να είναι σωστή. Το λάθος είναι να βάλει αυθαίρετο ποσό για να φαίνεται πλήρης. Γράψτε τι χρειάζεται για να παραχθεί η προσφορά και σε ποιον πρέπει να υποβληθεί η αίτηση.
Η ίδια πειθαρχία ισχύει και για τον χρόνο. Η ημερομηνία πρόσβασης στον χάρτη δεν είναι ημερομηνία παράδοσης έργου. Μόνο ο φορέας μπορεί να εξηγήσει το στάδιο, τις προϋποθέσεις και την επόμενη ενέργεια για τη συγκεκριμένη παροχή.
Συχνές ερωτήσεις
Αποδεικνύει ένας κοντινός αγωγός ρεύματος ότι μπορώ να συνδεθώ;
Όχι. Κοντινή γραμμή είναι μόνο χωρική ένδειξη. Ρωτήστε τον ΔΕΔΔΗΕ για το στάδιο νέας σύνδεσης και ζητήστε γραπτή μελέτη, προσφορά ή αποδεικτικό ενεργοποίησης· απαιτείται η διαδικασία του φορέα.
Ποιο είναι το πρώτο έγγραφο για το ρεύμα;
Ρωτήστε σε ποιο στάδιο ΔΕΔΔΗΕ βρίσκεται η υπόθεση και ζητήστε το αντίστοιχο έγγραφο, όπως αίτηση, τεχνική μελέτη, προσφορά ή αποδεικτικό ενεργοποίησης. Κρατήστε το με την ημερομηνία πρόσβασης.
Αποδεικνύει παλιός λογαριασμός ότι συνδέεται νέα κατοικία;
Όχι. Ένας παλιός λογαριασμός δείχνει παλαιά υπηρεσία για συγκεκριμένη παροχή και ακίνητο. Νέα σύνδεση ή αναβάθμιση χρειάζεται δική της διαδικασία φορέα, γι’ αυτό ζητήστε το τρέχον στάδιο.
Εγγυάται νερό ένας κοντινός αγωγός;
Όχι. Κοντινός αγωγός είναι μόνο ένδειξη. Ζητήστε από τον τοπικό φορέα να επιβεβαιώσει περιοχή υπηρεσίας, σημείο σύνδεσης, διαδρομή, μετρητή και απαιτήσεις για την ακριβή διεύθυνση πριν θεωρήσετε διαθέσιμο το νερό.
Αποδεικνύει ο χάρτης αποχέτευσης νόμιμη σύνδεση;
Όχι. Ζητήστε από τον αρμόδιο φορέα αποδεικτικό νόμιμης σύνδεσης και από μηχανικό να περιγράψει τη νόμιμη λύση λυμάτων για το συγκεκριμένο ακίνητο.
Εγγυάται ο Χάρτης Ευρυζωνικότητας οπτική ίνα στο σπίτι;
Όχι. Ο Χάρτης Ευρυζωνικότητας είναι έλεγχος κάλυψης, όχι ραντεβού εγκατάστασης. Ζητήστε από τον πάροχο να επιβεβαιώσει τεχνολογία και διαθεσιμότητα εγκατάστασης στο συγκεκριμένο κτίριο.
Μπορεί το OSM να αποδείξει νόμιμη πρόσβαση σε δίκτυο;
Όχι. Το OSM παρέχει ορατό γεωγραφικό πλαίσιο με αναφορά, αλλά δεν αποδεικνύει νόμιμο δικαίωμα, δυναμικότητα δικτύου ή ενεργή υπηρεσία. Επιβεβαιώστε πρόσβαση και υπηρεσία με τον αρμόδιο φορέα.
Πότε γράφονται οι παραδοχές για τα δίκτυα στη διαδικασία αγοράς;
Καταγράψτε τις παραδοχές για τα δίκτυα στη διαδικασία αγοράς πριν από προκαταβολή όταν το έργο εξαρτάται από αυτά. Ο δικηγόρος πρέπει να ορίσει τη γραπτή απάντηση και τι ακολουθεί αν δεν ληφθεί.
Συνεχίστε την ανάγνωση

Πρόσωπο σε κοινόχρηστη οδό: τι σημαίνει, πώς αναγνωρίζεται μια οδός και τι κρίνει η ΥΔΟΜ

Αποχέτευση, στεγανός ή σηπτικός βόθρος: ο έλεγχος πριν από την αγορά

Λίστα ελέγχου πριν την αγορά γης: τι κλείνει πριν τον αρραβώνα και τι πριν το συμβόλαιο

Κλίση εδάφους και δόμηση στην Ελλάδα: πρώτα το έδαφος, μετά η θέα
Ελέγξτε το στο δικό σας γεωτεμάχιο
Επιλέξτε το γεωτεμάχιο, επιβεβαιώστε το ΚΑΕΚ, και κάθε έλεγχος αυτού του οδηγού διαβάζεται πάνω του, με πηγή και ημερομηνία. 39,00 € · τελική τιμή με ΦΠΑ
